WahanaNews.co, Penajam Paser Utara - Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) terus meningkatkan konektivitas ke kawasan Ibu Kota Negara (IKN) Nusantara, salah satunya dengan melakukan percepatan pembangunan Jalan Tol menuju ke Kawasan Inti Pusat Pemerintahan (KIPP) IKN.
Jalan tol yang akan terhubung dengan Jalan Tol Balikpapan-Samarinda (Balsam) ini akan mempersingkat jarak tempuh dari Balikpapan menuju Kawasan Inti IKN, yang sebelumnya dari sekitar dua jam menjadi hanya sekitar 30 menit.
Baca Juga:
Koordinasi dan Pengawasan Jadi Kunci Percepatan Pembangunan IKN, MARTABAT Prabowo-Gibran Ajak Seluruh Elemen Dukung Otorita IKN

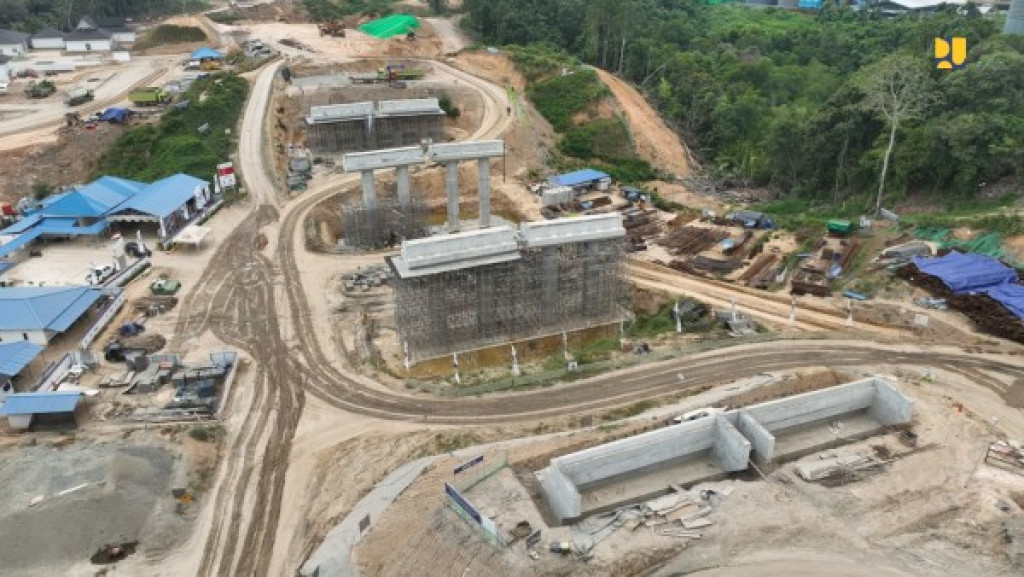

Kepala Satuan Kerja Pelaksanaan Pembangunan IKN 2 Balai Besar Pelaksanaan Jalan Nasional (BBPJN) Kalimantan Timur Armen Adekristi mengatakan, pembangunan Jalan Tol IKN yang saat ini sudah berjalan terdapat pada tiga seksi, yakni Seksi 3A Karangjoang-KKT Kariangau sepanjang 13,4 km, Seksi 3B KKT Kariangau-Simpang Tempadung sepanjang 7,32 km, dan Seksi 5A Simpang Tempadung-Jembatan Pulau Balang sepanjang 6,67 km.
"Saat ini untuk progres pada Segmen 3A sebesar 12,33%, Seksi 3B sebesar 30,11%, dan Seksi 5A sebesar 37,39%. Ketiga seksi ini ditargetkan rampung pada pertengahan tahun 2024 pada sekitar bulan Juni atau Juli," kata Armen di kawasan IKN, Jumat (4/8/2023).
Ditambahkan Armen, untuk seksi 6A Riko-Rencana Outer Ring Road IKN dan Seksi 6B Rencana Outer Ring Road-Simpang 3 ITCI saat ini sudah dalam proses lelang paket pekerjaan dengan target penandatangan kontrak pada Agustus 2023.
Baca Juga:
Berhasil Listriki 90 Persen Negaranya dari Tenaga Air, ALPERKLINAS Apresiasi Rencana Kerja Sama Indonesia–Tajikistan Bangun PLTA di Kalimantan
"Sementara untuk Seksi 1 ruas Bandara Sepinggan-Tol Balikpapan-Samarinda (Balsam) akan dilakukan lelang pada Oktober 2023 dengan target kontrak apda Desember 2023 dan Seksi 5B-1 Segmen Jembatan Pulau Balang - Simpang Rencana Bandara VVIP serta Seksi 5B-2 Simpang Rencana Bandara VVIP – Riko akan mulai lelang pada September 2023 dengan target kontrak November 2023," kata Armen.
Dikatakan Armen untuk seksi 2 adalah bagian dari Tol Balsam. Sedangkan untuk di seksi 4 disiapkan pembangunan terowongan bawah laut (immersed tunnel) untuk menjaga lingkungan, dan di seksi 4 juga disediakan dua lintasan untuk satwa, jadi ada semacam terowongan pendek. "Untuk immersed tunnel saat ini masih proses lelang pekerjaan desain," ujarnya.
Kementerian PUPR saat ini juga tengah menyelesaikan pembangunan Jembatan duplikasi bentang pendek Pulau Balang di Kalimantan Timur sepanjang 514 meter. Jembatan ini akan tersambung dengan jalan tol akses IKN Segmen 5A Simpang Tempadung -Jembatan Pulau Balang. Saat ini progres konstruksinya sebesar 25,3% dan ditargetkan rampung pada Mei 2024.
